安装中央新风系统的设计与施工流程
2018-01-30 17:26:40 来源:霍尔新风
家用新风系统按照装修情况,可分为装修前的中央新风系统与装修后的壁挂新风与柜式新风系统。中央新风系统是目前最为有效的室内通风换气方式,应用比较广泛,通风换气效果佳,在发达国家,它已经作为住宅必备的配套设施开始普及。一套运行良好的中央新风系统不仅需要高性能产品的选购,还需要有严格规范的新风设计与安装。俗话说“三分设备 七分安装”,可见专业的施工安装是多么的重要。今天霍尔小编就带大家看看安装中央新风系统的设计与施工流程有哪些?
一、中央新风系统设计篇
1.所需风量设计
根据住建部《室内空气质量标准》 GB/T18883-2002规定,每人较小新风量30m3/h.
假设:某家庭住宅面积S=150平方米,层高H=3m,成员N=5人
若按照每人所需新风量计算,则新风量Q1=N*30m³/h=5*30 m³/h=150 m³/h.依次推算出其他房间的新风量,将得出的数字相加就是整个房子所需的新风总量。
若按房间新风换气次数计算,取房间新风换气次数P=1(次/h),则新风量Q2=P*S*H=1*150*3=450 m³/h。
由于Q2>Q1,故设备选型依据为Q2。
温馨提示:
新风量的标准不是一成不变的,应从建筑物的特点、人口密集度、个人习惯多角度综合考虑。新风换气次数作为新风系统设计和选型的重要依据,应取数值较大的才可享受洁净空气。对于特殊行业,如医院(手术室、特护病房、婴儿室)、实验室、工业车间,按相应行业有关规范条例确定所需新风量。

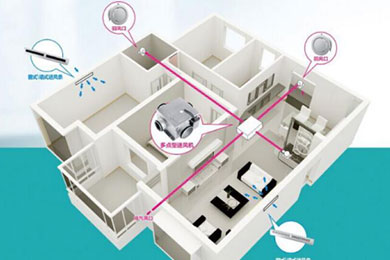

2.中央新风系统施工图纸设计
依据计算出的所需新风量,户型、面积等,制出管道铺设、风口安装的施工图,并算出安装一套中央新风系统的预算成本。
二、中央新风系统施工流程篇
1.施工流程
设计方案及施工图纸(设计师)
现场设计交底(业主、设计师、监理、施工人员)
开工材料准备(先期设备、材料进场)
设备管路定位(设备管路尺寸定位放样)
设备管路吊装(按照放样位置吊装固定)
2.施工所需的图纸
原始平面图、平面布置图、管路相对位置图电路、电器图,与业主沟通、协商一致后,业主签字认可。
3.开工准备
施工前,需由业主协助获得施工许可证;
施工作业现场,需放置安全警示标语;
施工现场需配置灭火器,注意防火;
施工现场严禁乱接乱搭电线,注意用电安全;
将主机安置到合适位置。
4.风管材料准备
主材:PVC风管、ABS送风口、回风口、复合合成树脂软管等。
配件:PVC弯头、PVC变径、消音棉、保温棉、抱箍、过梁器、铝箔胶带等。
5.电器材料准备
电线、信号线、开关插座及底盒、空气开关及底盒、穿线管、黄蜡管、线卡、防水电工胶等。
6.工具准备
机具:砂轮机、砂轮锯、手电钻、冲击钻。
工具:手锯、剪子 、活扳手、自制呆扳手、叉扳手、锤子、手铲、方锉、螺钉旋具等。
其他工具: 墙体探测仪、水平尺、划规、线坠、小线、盒尺等。
7.中央新风系统安装注意事项
检修、接线方便和检修口设置,避免无法检修;
管道铺设、外墙和梁开孔的位置,尽量简化管路系统;
避免跟水管、灯具等其他设备安装位置有冲突。
接口和管道的连接部分要用铝箔胶带包卷粘结、不可漏气。
室内的回风口与室内送风口的安装位置要尽量拉开距离。
管道要选用合适的型号。
室外的2个管道要向室外一侧倾斜安装,防止室内进水。(坡度为1/100–1/50)
室外侧2个管道(室外新风和排风管道)上必须安装防止结霜的绝热材料。(材料:玻璃棉,厚度25mm)
当使用的金属管道,穿过木质建筑物的金属板或金属网时,要在管道和墙壁之间做绝缘层。
三、中央新风系统的施工安装过程中需要考虑的主要问题
1、首先需要考虑采用什么管路,优先采用硬管路;
2、需要考虑管路的排布要尽量减少风量的损失;
3、满足客户室内整体设计吊顶高度的要求;
4、需要穿墙打孔的位置的结构条件是否满足或者被许可,不能以破坏房间的整体结构为代价;
5、出风口位置与空调送回风口位置的选择和处理。
如果您注重生活品质,想要保证室内空气质量,不妨安装中央新风系统。以上就是安装中央新风系统的设计与施工流程需要注意的问题以及流程,知悉这些流程后也方便业主与安装人员的合作,提高安装效率,业主也能尽快享用中央新风系统。
